Baubeginn am Windpark Brand

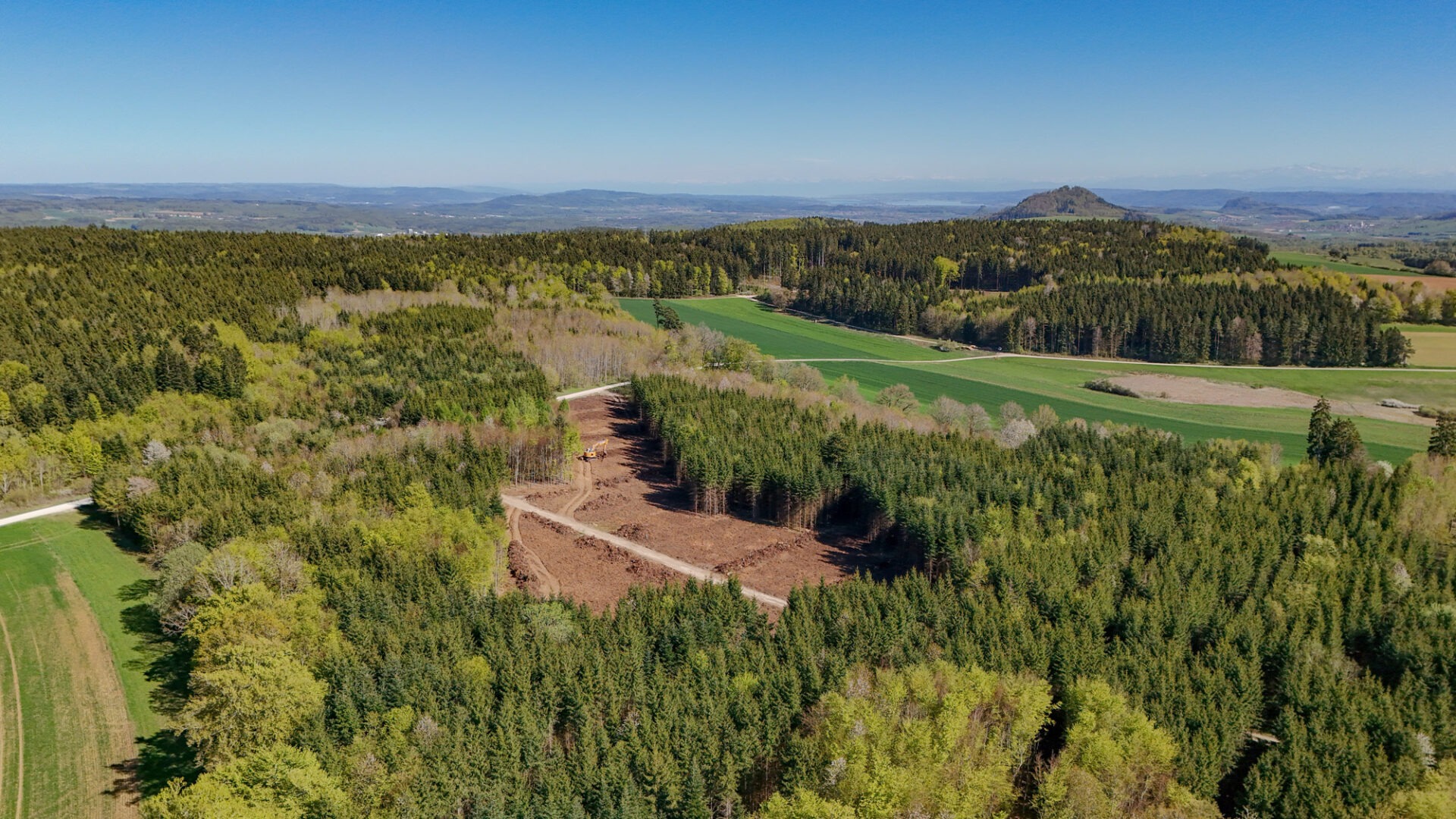

Nachdem im Dezember 2024 die immissionsschutzrechtliche Genehmigung für den Windpark Brand erteilt und im Winter 2025/2026 die Rodungsarbeiten abgeschlossen wurden, beginnen nun die nächsten Schritte der Umsetzung.
Im Spätsommer 2026 sollen die Wege sowie die Kranstellflächen hergestellt werden. Bereits im Juli könnten erste Baufahrzeuge und Baumaterialien angeliefert und die Bauvorbereitungen aufgenommen werden.
Die Betreibergesellschaft Hegauwind und der Projektierer solarcomplex bitten die Anwohner schon jetzt um Verständnis, dass es während der Bauzeit zeitweise zu kurzfristigen Einschränkungen im Bereich des Wanderparkplatzes sowie am Alten Postweg kommen kann.
Gemeinsam mit der Stadt Tengen lädt solarcomplex am 29.07.2026 um 19:30 Uhr in die Biberhalle in Watterdingen zu einer Informationsveranstaltung ein.
Dort informieren Bene Müller (Vorstand solarcomplex) und Lothar Tiburski (Bauleiter) über den aktuellen Stand des Projekts und den weiteren Bauablauf.
Anwohnerinnen und Anwohner haben hierbei die Möglichkeit, Fragen zu stellen und sich direkt zu informieren.
|
Zeitplan |
|
|---|---|
|
Jul (bis Okt) 2026 |
Ausbau der Wege und Kranstellflächen |
|
Anfang 2027 |
Bau der Fundamente |
|
Frühjahr 2027 |
Errichtung der Türme |
|
Sommer 2027 |
Inbetriebnahme der Windenergieanlagen |
Der Bauverlauf wird in enger Abstimmung mit der Stadt Tengen umgesetzt.
